甘肃张掖山丹县供电公司:新年开复工,“犇”向新征程

2021-02-20 07:21:00 china5e   作者: 张涛 钱守琳

2月20日,甘肃省张掖市山丹县清泉镇114北滩一社等11个台区改造工程在山丹正式复工建设,这也是国网张掖供电公司春节后首个开复工项目,标志着张掖电网建设工程陆续开工。

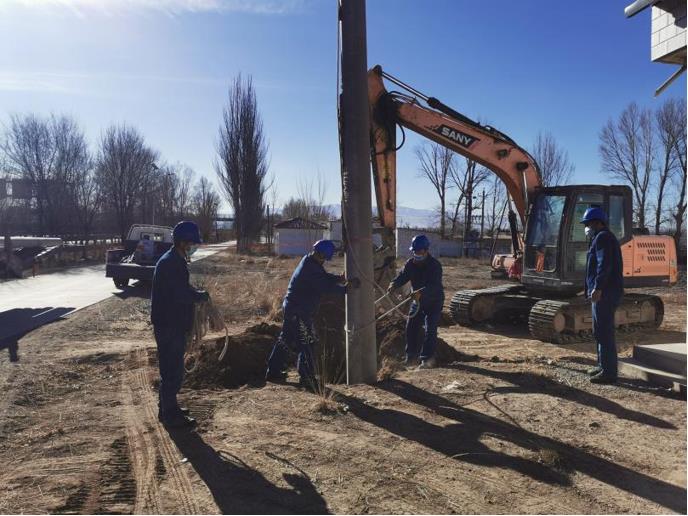

根据计划,此次北滩村五社1#配变台区改造工程,为新建变压器2台总容量为300千伏安,利旧变压器1台容量为100千伏安,新建10千伏线路0.25千米,0.4千伏线路1.1千米,户表改造76户,单体工程投资60.43万元,之后将陆续完成总投资1912.26万元的农配网建设任务。2月20日,该项单体改造工程顺利开工建设,拉开了山丹电网建设节后开复工的序幕

2月18日,节后第一天,山丹供电公司组织各部门、各单位召开“收心会”,要求全体员工迅速调整心态,做到节后复工思想、精力、措施、管理“四到位”,重点对节后电网建设开复工作出安排,强调把安全教育与节后收心工作一起抓,确保各项工作平稳有序开展。

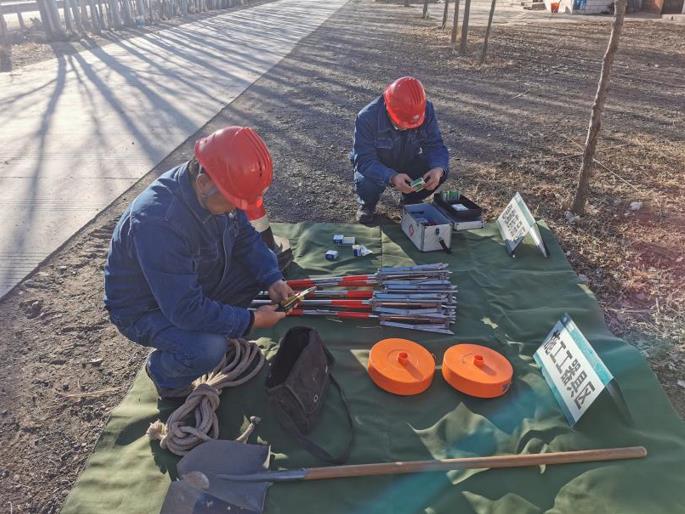

该公司要求各部门开工前要对安全工器具再次进行检查,及时整改存在的隐患,严防不合格工器具进入施工现场;严格执行工作计划,狠抓信息上报、现场勘查、前期准备等环节的管理,做好复杂作业环境下的危险点分析预控,坚决杜绝临时动议工作,为节后开复工奠定良好基础。

2月20日清晨,山丹供电公司经理、党委书记以“四不两直”方式检查北滩五社施工现场情况。

该公司经理首先对施工现场的安全措施、施工机具、安全工器具、劳动保护措施等进行了检查,并分别于工作负责人、安全员、项目负责人等进行交流,现场指出工程施工中的不足,要求各方要高度重视基础施工,管控好质量,在确保施工安全的前提下,把握好施工进度,做到分区管理和标准化施工。

该公司经理强调,要强化安全管控,牢固树立“四个最”意识,坚持“三杜绝、三防范”安全目标,全面落实安全责任和各项安全技术措施,做到“四个管住”,坚决打击各类违章,杜绝违章指挥和违章作业;要把控工程质量,对施工质量进行全过程跟踪管理,确保各项工程零缺陷投运;要确保施工进度,编制合理进度计划,加强现场检查、督促、协调、协同,确保各项工程进度目标如期完成;要全面做好文明施工,施工现场要保持整洁、卫生、科学、有序,施工活动要做到规范、标准、合理。同时,鼓励施工队员要充分抓住“十四五”电网建设规划的历史机遇,全力以赴打造一张坚强、可靠的山丹电网。

“开局就要奔跑!我们要尽快恢复百分百的状态,投入到电网建设中去。”该公司工程分公司相关负责人还表示,从疫情期间电网建设正式复工开始,该公司正式吹响了服务企业、服务基层、服务群众的“集结号”。今年,该公司将以省公司全域优化电力营商环境工作方案为契机,不断优化办电手续、缩短办电流程、提高服务质量,用实际行动助力山丹经济发展。(作者:张涛 钱守琳)
