关于我们 | English | 网站地图

中国南海海域首台6.45MW海上风机成功吊装!

2020-09-24 09:23:26 三峡新能源

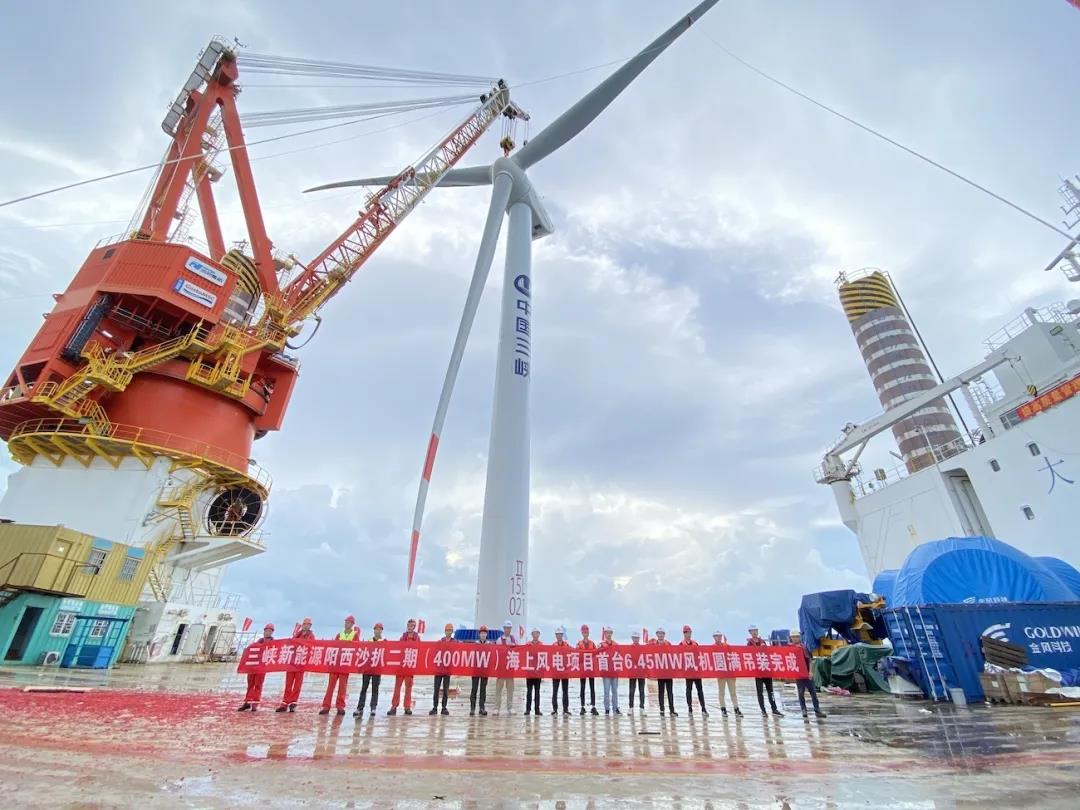

9月23日6时16分,叶轮在超百米高空与机舱精准对接,标志着三峡新能源广东阳江沙扒二期400MW海上风电项目首台风机吊装成功,这是我国南海海域吊装的首台6.45MW海上风机。

项目简介

沙扒二期项目位于广东省阳江市阳西县沙扒镇附近海域,项目装机规模400MW,批量化应用62台国产6.45MW海上风机,项目达产后预计年上网电量10.84亿度,可满足65万户家庭一年的用电需求。与同等规模的燃煤电厂相比,每年可节约标煤约36万吨,减少二氧化碳排放约92万吨。

项目建设情况

01

吊装准备

项目自2020年开工建设以来,在集团公司的正确指导下,在地方政府及相关职能部门的大力支持下,三峡新能源珠江公司根据项目首批机组并网节点目标,积极组织各参建单位,合理安排吊装工期,超前组织完成施工方案专家论证、塔筒吊装前质量监督检查、现场施工技术及安全交底等各项准备工作。

02

克服困难

项目相继克服施工海域地形复杂、水深跨度大、嵌岩施工工艺复杂、抢装潮背景下的钢结构产能紧张等困难,精心组织、攻坚克难,有效抓住海上施工窗口期,安全、高效推进项目建设,顺利完成首台风机安装建设任务。

03

重要意义

该风机采用芯柱式嵌岩三桩导管架基础,其整体刚度大、抗浪性强,掌握了海上风电芯柱嵌岩基础施工关键技术。首台风机成功吊装标志着阳江二期项目转入机电安装阶段,项目建设正式进入主体施工关键期,为集团公司在广东阳江地区建成首个集中连片规模化开发的“百万千万级”海上风电基地迈出了坚实一步。

04

下步计划

项目团队将再接再厉,加大人员和设备投入,在严保安全、质量的前提下,进一步加强施工管理力度,认真组织海上升压站安装调试、集控中心建设以及场内集电线路敷设等相关工作,确保项目早日实现年度首批机组并网目标。




责任编辑: 李颖

标签:三峡新能源,风电吊装,海上风电
